Quy Trình Lắp Dựng & Tháo Dỡ Cẩu Tháp [PDF]
HocThatNhanh xin chia sẻ đến bạn tài liệu “Quy trình lắp dựng & tháo dỡ Cẩu Tháp” — một tài liệu thực tế, đầy đủ hình ảnh minh họa, hỗ trợ hiệu quả cho kỹ sư thi công, đội an toàn và những người làm trong lĩnh vực xây dựng. Đây là tài liệu được chúng tôi sưu tầm, biên tập lại và tổng hợp để giúp bạn ứng dụng nhanh vào công việc.
Trong tài liệu này, bạn sẽ tìm thấy đầy đủ hướng dẫn, quy trình và các lưu ý quan trọng giúp đảm bảo thi công đúng kỹ thuật, an toàn và đúng tiêu chuẩn. Bản đầy đủ PDF và các file đính kèm đã được chuẩn bị sẵn để bạn tải xuống và sử dụng ngay.

Tài liệu mô tả chi tiết toàn bộ quy trình lắp dựng và tháo dỡ cẩu tháp theo tiêu chuẩn của Cotecons. Các bước được trình bày rõ ràng, có hình ảnh minh họa, bao gồm công tác chuẩn bị, lắp đặt, kiểm định, vận hành, bảo trì và tháo dỡ. Đây là tài liệu quan trọng giúp đội ngũ thi công đảm bảo an toàn tuyệt đối và thực hiện đúng quy chuẩn kỹ thuật.

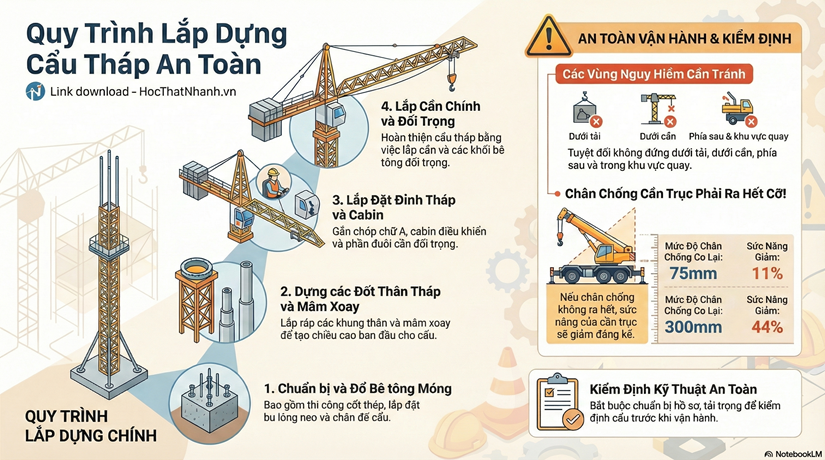

Chuẩn bị mặt bằng và móng cẩu tháp
Trước khi tiến hành lắp dựng, cần kiểm tra mặt bằng để đảm bảo nền vững chắc. Thực hiện thao tác đi sắt móng, đặt bulong móng theo đúng vị trí thiết kế. Khối bê tông móng phải đạt chất lượng, đảm bảo chân đế cẩu tháp được đặt ổn định trong khối bê tông sau khi hoàn thiện.
Lắp đặt chân đế và căn chỉnh bulong
Khi bê tông đạt cường độ, tiến hành đưa chân đế vào móng và căn chỉnh bằng bulong. Việc căn chỉnh phải đảm bảo thẳng đứng, đúng trục và đúng thông số kỹ thuật để chuẩn bị cho việc lắp ghép thân tháp phía trên.
Lắp khung lồng và thân tháp
Thân 7,5m cùng khung lồng được đưa vào vị trí đầu tiên, sau đó lắp tiếp thân 3m. Việc lắp ghép phải kiểm tra kỹ bulong, mối nối và độ thẳng đứng qua từng đoạn tháp, đảm bảo sự ổn định của toàn bộ hệ kết cấu.
Lý do phải mở hết chân chống của cần trục
Tài liệu giải thích rõ: nếu chân chống không ra hết, sức nâng của cần trục giảm từ 11% đến 44% tùy mức độ co rút. Ngoài ra, tất cả lốp phải rời mặt đất để không làm sai lệch tải trọng. Đây là yêu cầu an toàn cực kỳ quan trọng khi hỗ trợ lắp dựng cẩu tháp.
Các khu vực nguy hiểm xung quanh cần trục
Bao gồm: vùng người vận hành không quan sát được, phía dưới tải nâng, phía dưới cần, phía sau thân cần trục và các khu vực có nguy cơ va chạm. Tài liệu yêu cầu thiết lập vùng hạn chế người ra vào khi thao tác.
Lắp các bộ phận quan trọng: mâm xoay, chóp chữ A, cabin
Sau khi thân tháp ổn định, tiến hành lắp mâm xoay vào đỉnh thân, sau đó lắp chóp A và cabin điều khiển. Đây là các bộ phận liên quan trực tiếp đến khả năng quay, tầm với và vận hành của cẩu tháp nên đặc biệt cần kiểm tra khớp nối – bulong – thiết bị an toàn.
Lắp đuôi cần, cần chính và bê tông đối trọng
Tiếp tục lắp đuôi cần đối trọng, gắn bê tông đối trọng vào đúng vị trí và cuối cùng là lắp đoạn cần chính. Đối trọng phải đúng trọng lượng thiết kế để đảm bảo cân bằng trong quá trình vận hành.
Nguyên nhân tai nạn thường gặp khi vận hành cẩu tháp
Một số nguyên nhân phổ biến: nền đất không ổn định, va chạm khi nâng hạ, chạm dây điện, dùng quá tải, thiết bị phụ cẩu hỏng, cảnh báo an toàn không hoạt động, vận hành sai quy trình hoặc phụ cẩu thao tác không đúng kỹ thuật.
Quy trình kiểm định cẩu tháp trước khi vận hành
Kiểm định phải chuẩn bị đầy đủ: tải kiểm định, catalog thiết bị, lý lịch máy, biên bản kiểm định, tem kiểm định và giấy phép sử dụng. Ngoài ra, cần kiểm tra motor tời, motor quay, hệ thống phanh, cáp tải, mâm xoay, gông cẩu, đầu móc và toàn bộ hệ thống điện.
Các yêu cầu khi nâng tải và móc cáp
Khi sử dụng nhiều dây cáp phải tránh tình trạng trùng cáp. Vật tư phải được đặt trong thùng chứa, không được xếp cao hơn mép thùng. Vật tư bừa bộn phải được báo tổ An toàn để dừng cẩu và xử lý trước khi tiếp tục.
Công tác bảo trì – sửa chữa cẩu tháp
Tài liệu liệt kê chi tiết các hạng mục bảo trì: hệ thống điện, motor tời, motor quay, phanh, puly dẫn cáp, cáp tải, cáp xe con, mâm xoay, ác nối thân, gông cẩu và đầu móc. Việc bảo trì định kỳ là yêu cầu bắt buộc để kéo dài tuổi thọ thiết bị.
Quy trình tháo dỡ cẩu tháp
Tháo dỡ được thực hiện theo trình tự ngược lại với lắp dựng: kiểm tra mặt bằng, hạ thân cẩu tháp xuống thấp nhất, tháo 4 cục bê tông đối trọng, tháo đoạn cần, tháo đuôi cần, tháo chóp chữ A, tháo cabin, tháo mâm xoay và cuối cùng là tháo khung lồng – thân 7,5m.
Tóm tắt yêu cầu chuẩn bị trước khi tháo dỡ
Cần trục hỗ trợ phải được chuẩn bị đúng điều kiện: chân chống mở hết, nền đất ổn định, khu vực cảnh báo rõ ràng và có đội giám sát an toàn. Người vận hành phải tuân thủ nghiêm ngặt bảng tải trong mọi điều kiện nâng.
⭐ CTA – TẢI TÀI LIỆU & THEO DÕI
👉 Tải trọn bộ tài liệu PDF: Quy Trình Lắp Dựng & Tháo Dỡ Cẩu Tháp
👉 Theo dõi HocThatNhanh.vn để nhận thêm tài liệu thi công, checklist, bản vẽ và quy trình an toàn mới nhất.
👉 Gợi ý: In bảng kiểm định & bảng quy trình để dán trực tiếp tại hiện trường giúp đội vận hành thực hiện đúng chuẩn.
