Những sai sót thường gặp khi lập dự toán xây dựng công trình (phần 1)
Các sai sót thường gặp trong khi bóc tách khối lượng và lập dự toán xây dựng
Bạn đã bao giờ nhầm lẫn một điều gì đó khi lập dự toán? Tôi tin là có! Đặc biệt là với người mới làm quen với dự toán thì việc làm sai hoặc làm nhầm một chỗ nào đó là hết sức bình thường!
Vậy tại sao ta không đi tìm các lỗi thường gặp để hạn chế đến mức tối thiểu?
Bạn mắc lỗi dự toán và sửa lỗi đó ở những lần lập sau chính là cách để một ngày giỏi hơn!
Một số lỗi điển hình trong quá trình lập dự toán để chúng ta tham khảo nhé!
1. Sai sót số học khi lập dự toán:
- Nhầm lẫn về đơn vị tính:
Ví dụ: thường đơn vị của dự toán với thép là tấn (1000kg), đào đất bằng máy là 100m3, hoặc vận chuyển bê tông bằng ô tô chuyển trộn là 100m3, ván khuôn là 100m2.
Nhưng khi tính có một số người vẫn cứ nhầm, thép thì có khi cứ để 0,07 tấn thành 70 tấn-> giá trị tăng hàng trăm, thậm chí là hàng tỷ đồng!
- Nhầm lẫn dấu phẩy (,) với dấu chấm (.) trong bảng tính:
Trong máy tính mỗi người có thể đặt dấu chấm hay dấu phẩy khác nhau cho những số thập phân, khi đó nếu không quen, bạn có thể nhầm lẫn đến 1000 lần,
Ví dụ: đáng lẽ 1,000 tấn có nghĩa là 1 tấn, những có thể nhầm thành 1000 tấn.
Tóm lại, ở Việt Nam hay dùng dấu phẩy (,) thể hiện đơn vị thập phân, và máy tính của bạn nên để mặc định như vậy thì tốt hơn!
2. Sai do áp dụng định mức đơn giá không đúng:
- Áp dụng định mức, đơn giá không phù hợp với yêu cầu kỹ thuật được chỉ định trong thiết kế:

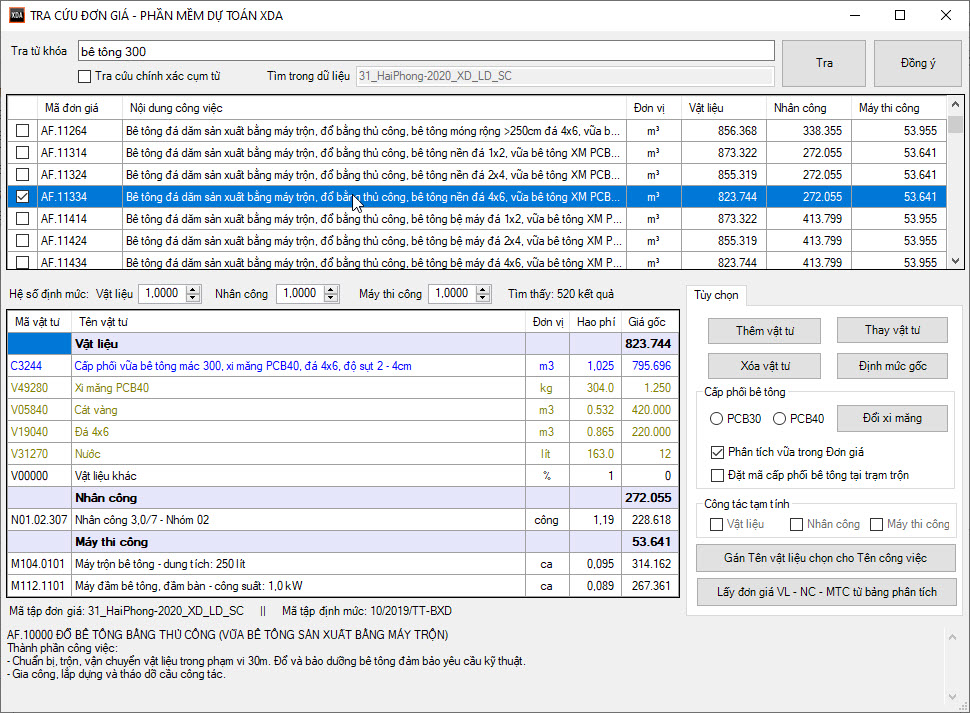

Ví dụ 1: Bê tông yêu cầu là M300#, xi măng PC40, tuy nhiên có thể vô tình bạn tra thành M250#, và cứ áp dụng mã xi măng PC30….
Ví dụ 2: Vữa xi măng cát vàng M75#, có người tra thành vữa tổng hợp M75# hoặc vữa xi măng cát mịn M75#...
- Sử dụng định mức, đơn giá không phù hợp với đặc điểm cụ thể từng công trình

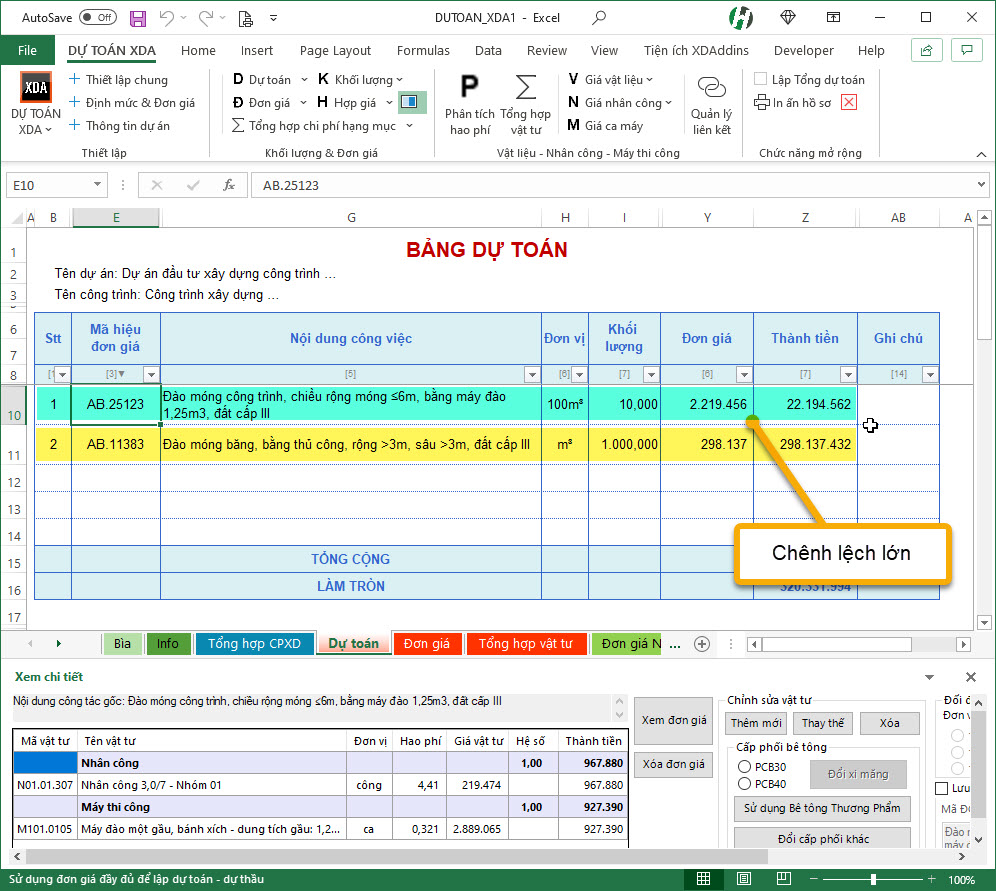

Ví dụ: Khối lượng đào móng là lớn, thậm chí áp dụng đào ao khoảng vài nghìn m3, vậy mà cứ áp mã đào bằng thủ công! Vừa không thực tế, vừa chênh giá trị dự toán lên hàng trăm triệu!
- Tính trùng lặp đơn giá: Bạn có thể tính 1 công tác thành 2-3 công tác mà không biết nó đang trùng lặp đấy!

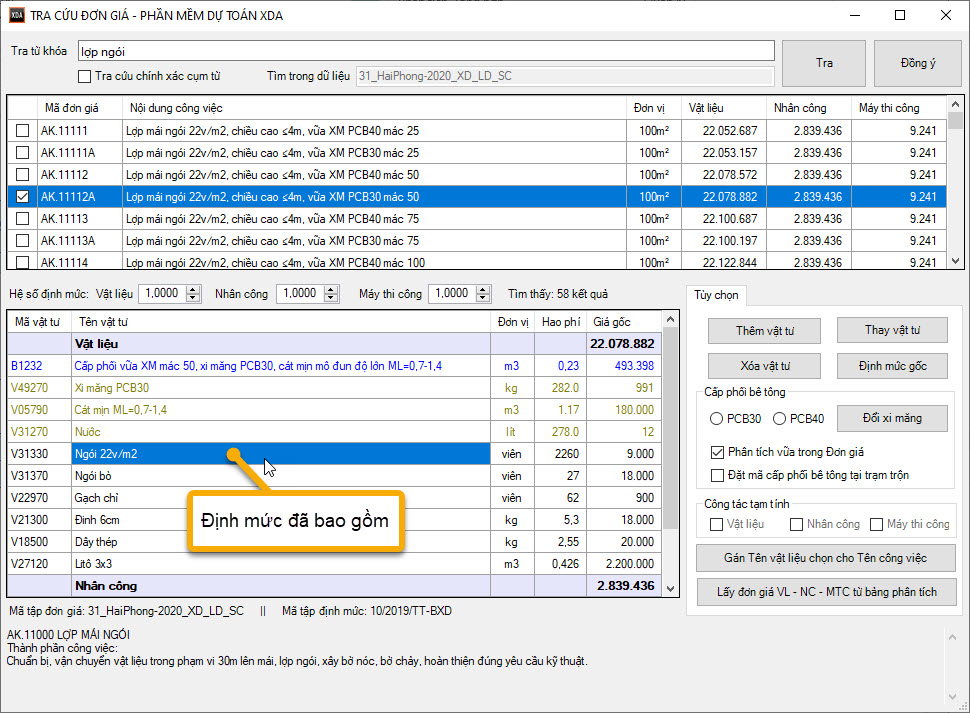

Ví dụ: Trong công tác lợp ngói 22viên/1m2 (cho biệt thự), bạn có thể thấy trong hao phí định mức do phần mềm tự động lấy theo đúng quy định đã có hao phí cho vật liệu ngói, nhưng vẫn có người tính tiếp công tác mua và vận chuyển ngói thì sẽ bị lặp trùng
- Tính thiếu đơn giá: Bạn có thể bỏ sót những công tác mà rõ ràng trong thực tế không thể không có được!

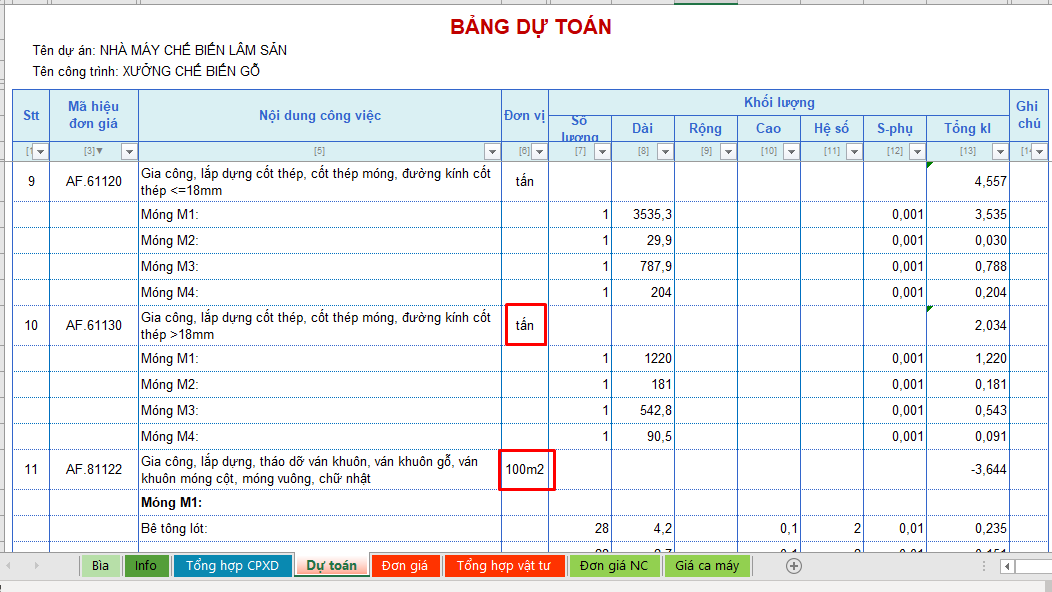

Ví dụ: Công tác đổ dầm sàn bằng bê tông thương phẩm, nhớ là còn công tác sản xuất và vận chuyển bê tông đấy nhé! (3 mã hiệu riêng biệt)
Nguồn tác giả: Lê Vinh
Khóa học lập dự toán xây dựng Online từ cơ bản đến nâng cao:
- Làm chủ phương pháp lập dự toán chỉ 30 phút mỗi ngày trong 20 ngày
- Hướng dẫn chi tiết phương pháp lập dự toán áp dụng cho mọi loại hình công trình
- Kinh nghiệm bóc tách khối lượng và áp mã hiệu định mức đơn giá chính xác
- Thực hành hoàn thiện dự toán cho dự án thực tế
- Tương tác trực tiếp với giảng viên khi cần hỗ trợ về chuyên môn.
Dành cho kỹ sư ngành kỹ thuật chuyển sang làm dự toán, kỹ sư mới ra trường,
Kinh nghiệm Dự toán gói gọn trong một khóa học:
Làm chủ phương pháp lập dự toán và bóc tách khối lượng công trình
Bao gồm cả Tài liệu (bản in Freeship) và phần mềm Dự toán XDA bản quyền

- Hiểu rõ trình tự từng bước lập dự toán xây dựng Step-by-Step
- Triển khai đo bóc khối lượng chi tiết để Tổng hợp vật tư chính xác
- Lập dự toán xây dựng và Dự toán bổ sung, phát sinh để đề xuất
- Làm chủ Excel và mọi phần mềm để sử dụng lập Dự toán
